互联网爱好者创业的站长之家 – 南方站长网
您的位置:首页 >访谈 >

白鹤滩水电站右岸系统成功实现倒送电 已达并网调试和向外送电条件

时间:2021-06-21 14:47:07 | 来源:cnBeta

原标题:白鹤滩水电站右岸系统成功实现倒送电 已达并网调试和向外送电条件 来源:中新网

记者6月20日从中国能建葛洲坝机电公司获悉,当日,由该公司承担安装调试的白鹤滩水电站右岸系统倒送电试验顺利完成,标志着白鹤滩水电站右岸首批发电机组已具备并网调试和向外送电的条件。

“倒送电”是电网向电厂反向送电的过程,主要目的是检验白鹤滩水电站500kV开关站及出线设备在全电压下的安装及运行状况。白鹤滩水电站右岸系统整个倒送电过程中,各项试验数据指标均满足白鹤滩工程技术标准要求。500kV倒送电工作完成后,白鹤滩水电站右岸首批机组进入并网调试运行阶段。为确保白鹤滩水电站右岸系统倒送电“安全、准点”实现,中国能建葛洲坝机电公司针对时间紧、任务重、专业多、设备到货滞后的实际情况,科学配置资源,精心组织施工,积极开展“百万机组“安全准点‘七一’发电”劳动竞赛活动,以及成立GIL、GIS安装攻关小组,电气一次、电气二次、辅机等各专业鏖战攻坚,加班加点,齐头并进,最终保证了GIS、GIL高压试验,升流升压系统试验,500kV高压设备交流耐压和局放等特殊试验都是一次性通过,设备安装质量优良,运行状态良好。白鹤滩水电站倒送电具有电压等级高、设备范围广、试验项目多等特点。

据悉,在三峡集团的组织协调下,国网西南电力调控中心、中国能建葛洲坝机电公司、白鹤滩电厂等单位同心协力共同努力下,白鹤滩水电站右岸升压设备倒送电试验顺利完成。倒送电试验完成后,白鹤滩水电站右岸首批14号、15号机组即将进行并网负荷试验,为确保“七一”首批机组安全准点投产发电目标的实现奠定了基础。

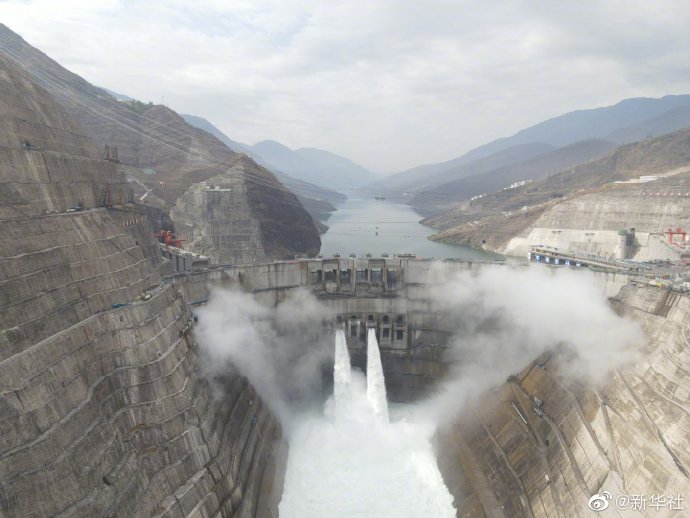

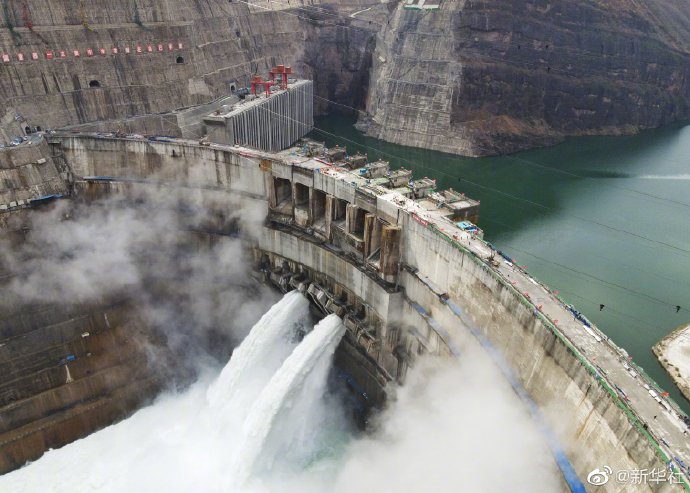

白鹤滩水电站施工区以金沙江为界,右岸隶属云南省巧家县,左岸隶属四川省宁南县。该电站是世界单机容量最大、在建规模最大的水电站,装机容量1600万千瓦,建成后是仅次于三峡工程的世界第二大水电站,左右两岸分别装有8台百万千瓦水轮发电机组。其中,右岸8台机组的安装与调试工程由中国能建葛洲坝机电公司承担安装与调试施工。该站全部机组投运后,年平均发电量将达624亿千瓦时。

郑重声明:本文版权归原作者所有,转载文章仅为传播更多信息之目的,如有侵权行为,请第一时间联系我们修改或删除,多谢。

猜你喜欢
