原标题:白鹤滩水电站500千伏送出工程带电投运 来源:新华网
18日,白鹤滩水电站500千伏送出工程带电投运,标志着白鹤滩水电站成功接入四川电网主网,具备了向外送电的条件。
白鹤滩水电站500千伏送出工程主要负责把白鹤滩水电站接入四川电网,将水电站首批机组发出来的电,通过已有送电通道输送出去,为下一步把白鹤滩水电站的水电通过特高压线路送到江苏和浙江奠定了基础。同时,该线路工程还负责把四川电网的电返送至白鹤滩水电站,为水电站首批机组发电调试提供电源。
该工程沿线多是高山大岭,很多塔位海拔在3000米以上的重冰区。去年9月至10月,布拖县连续降雨达46天,入冬后雨、雪、霜、雾轮番登场,气温一度降至零下10摄氏度,一天有效施工时间不足4小时。为了保质保量完成任务,几个月没回过家的电力建设者大有人在。“我们必须在6月底前完成任务,这样才能不耽误白鹤滩水电站发电外送。”白鹤滩水电站500千伏送出工程包2标段项目经理邹忠旋说。

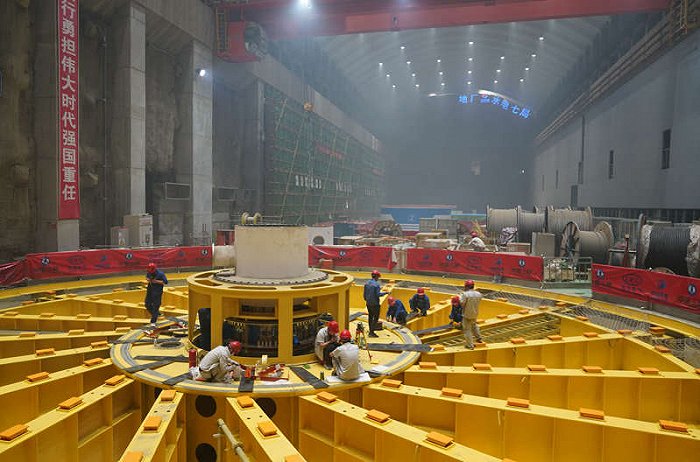

4月27日,工人在白鹤滩水电站机组安装区域作业
据了解,白鹤滩水电站500千伏送出工程于2020年9月开工,主要包括4条500千伏输电线路和2个500千伏变电站的改造扩建工程,工程总投资24亿元,新建铁塔758基,线路全长435千米,途经四川省凉山彝族自治州昭觉县、布拖县、宁南县。国家电网四川省电力公司克服雨季延长、高山地区冰冻严寒、物资运输困难、森林防山火压力巨大等诸多困难,投入6000多名电力工人,历经9个月时间,完成了建设任务。
白鹤滩水电站位于云南省巧家县和四川省宁南县交界处的金沙江干流之上,总装机容量1600万千瓦,是全球在建规模最大的水电项目。该站共设计安装16台单机容量为100万千瓦的水轮发电机组,是全球单机容量最大的水电机组。该站全部机组投运后,年平均发电量将达624亿千瓦时,对我国“碳达峰、碳中和”目标的实现和“西电东送”能源战略具有重要意义。
